|
Le projet de réseau des pipelines des Alliés
en Normandie, et notamment le "Minor System" installé
à partir du sealine de Ste-Honorine et de Port-en-Bessin.
Le "Major System" était au départ de Cherbourg.

|
Les Alliés avaient prévus d'assurer
l'approvisionnement en essence (qualité véhicules
et qualité avions) au moyen de 2 "sealine"

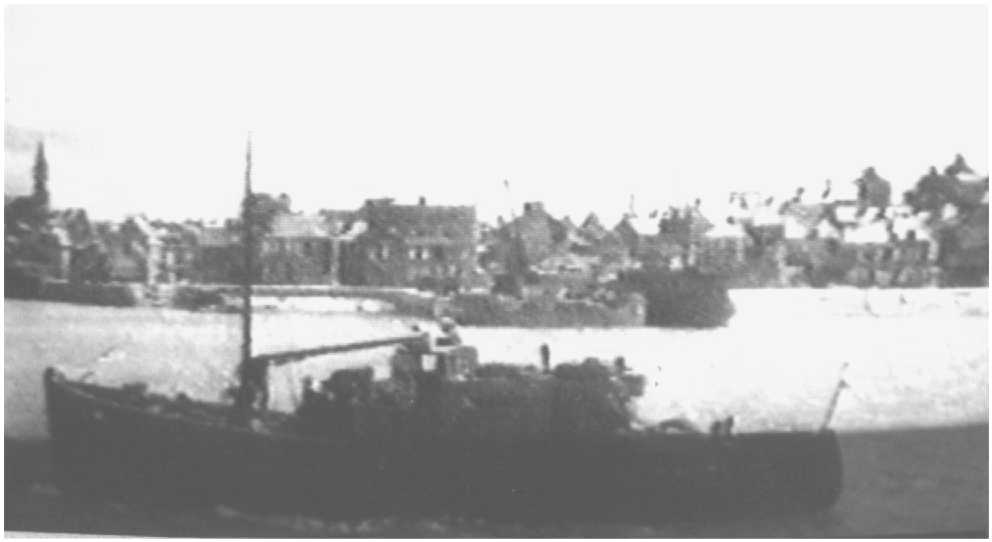

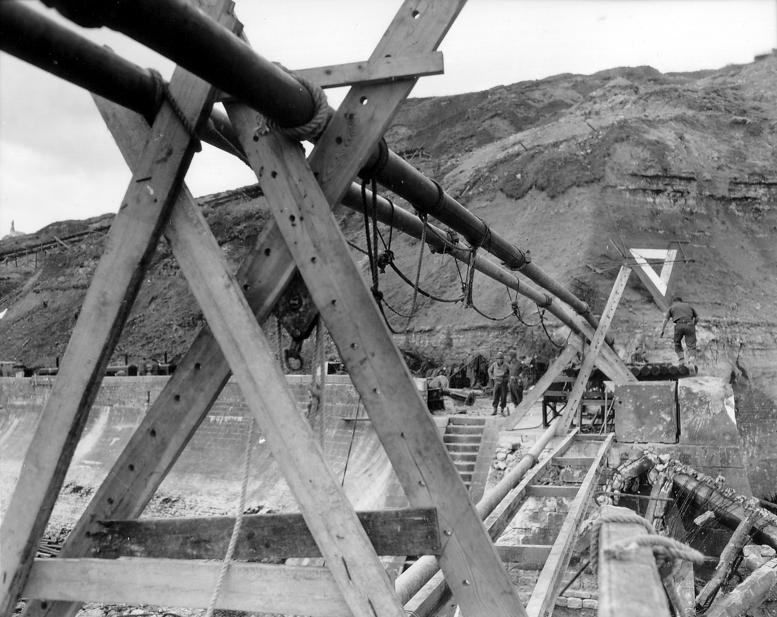

sur la plage de Sainte-Honorine et devant Port en Bessin,

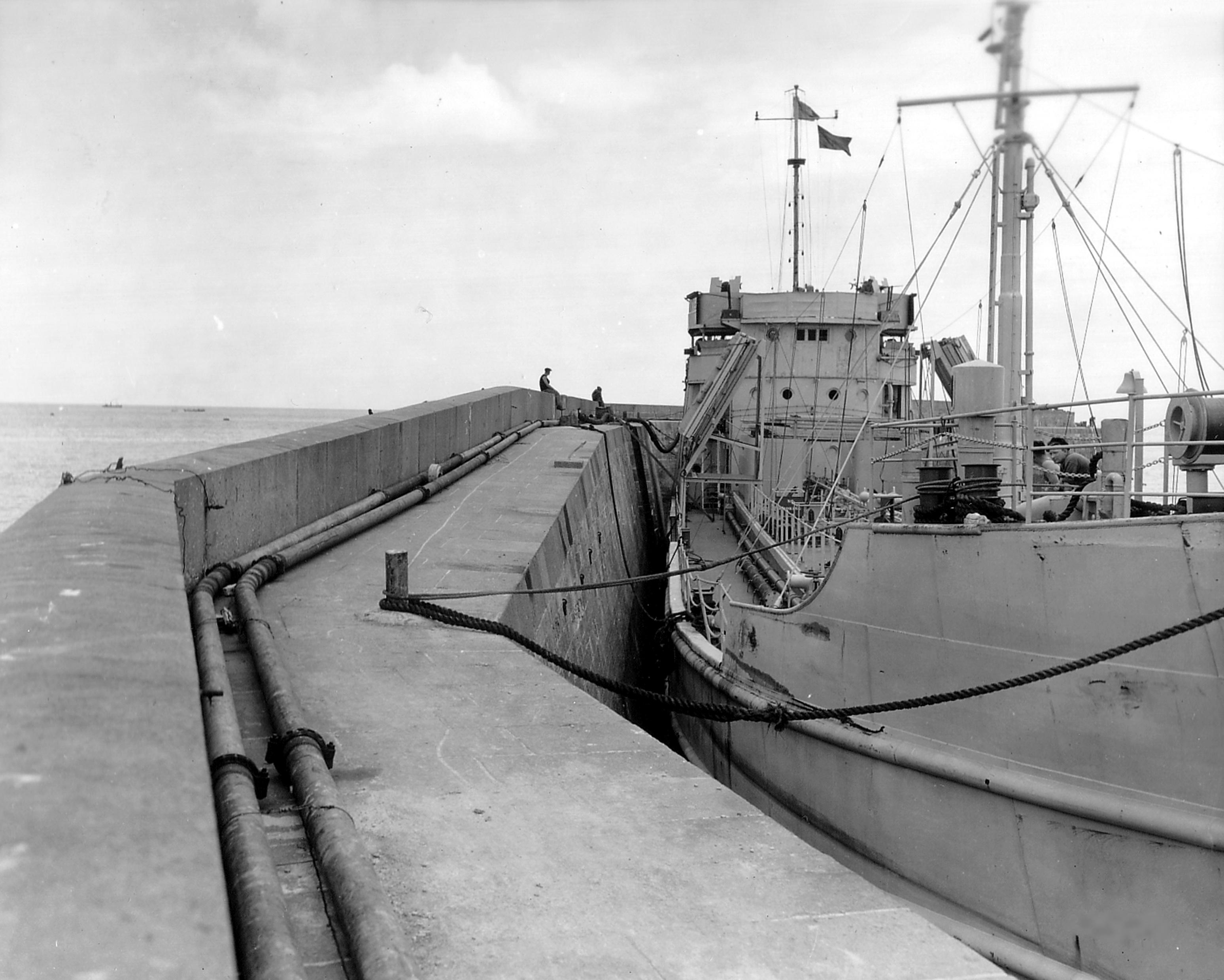

et d'un double terminal pétrolier installé
sur les quais intérieurs des digues Est et Ouest de Port-en-Bessin.

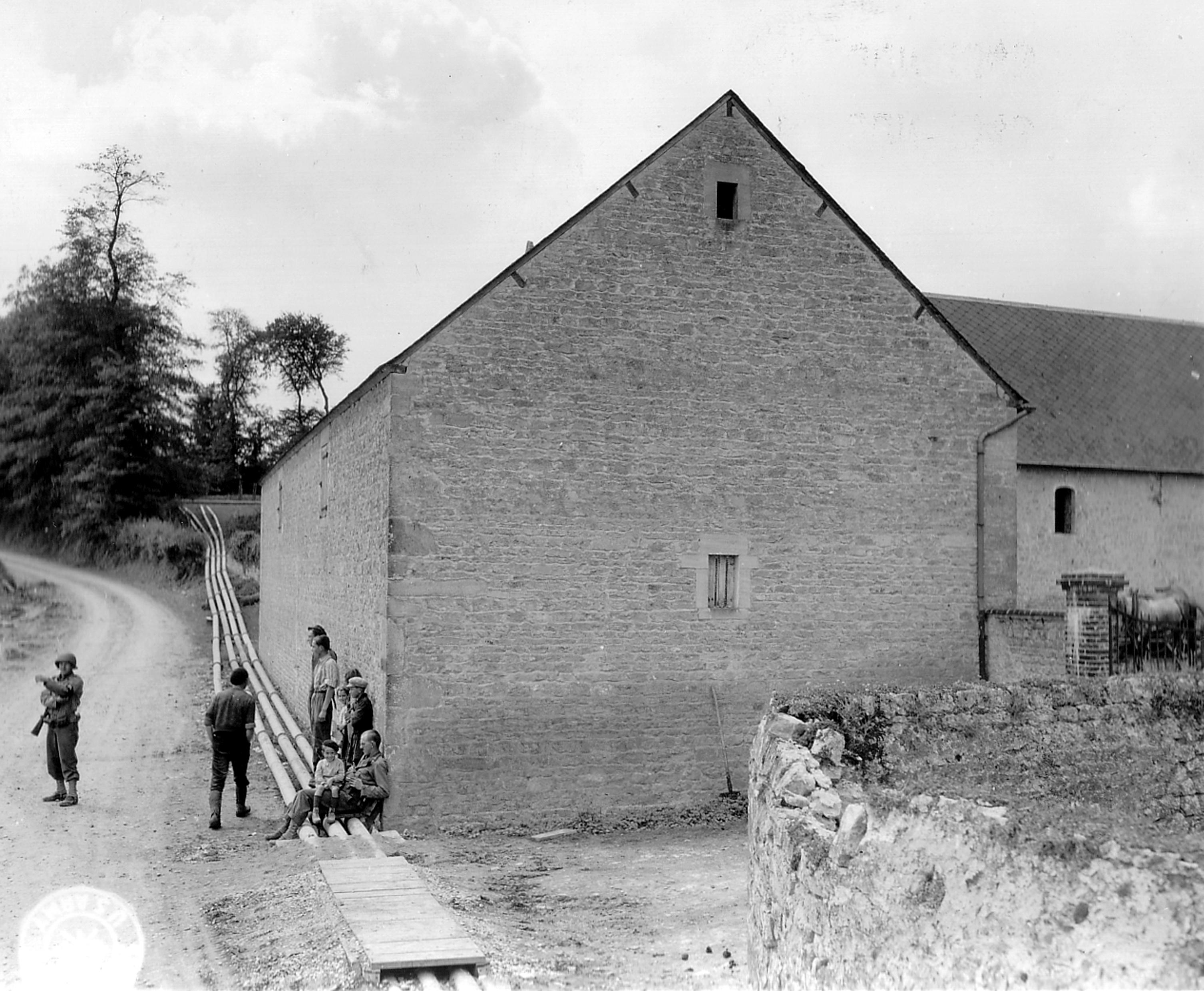

Ces installations étaient raccordées à
un réseau qui alimentait des grands réservoirs

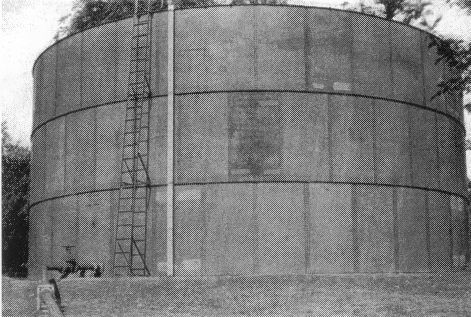

d'essence construits sur un point haut, le mont Cauvin,
au NO de Maisons et à quelques kilomètres de Port.
Elles servaient à la fois aux Britanniques et aux Américains.
Les travaux ont commencé le 10
juin, avec une première mise en service le 16 juin.
progressicvement remplacés par le "Major
system" à Cherbourg, leur démontage a commencé
le 10 octobre 44, remplacées progressivement par le port
de Cherbourg puis par les ports du Nord.
Elles ont été raccordées à la ligne
de pipeline qui reliait le terminal pétrolier de Cherbourg
à l'est de la France en longeant plus ou moins la RN13.
Le terminal de Cherbourg a été alimenté
en très grande partie par des pétroliers car le

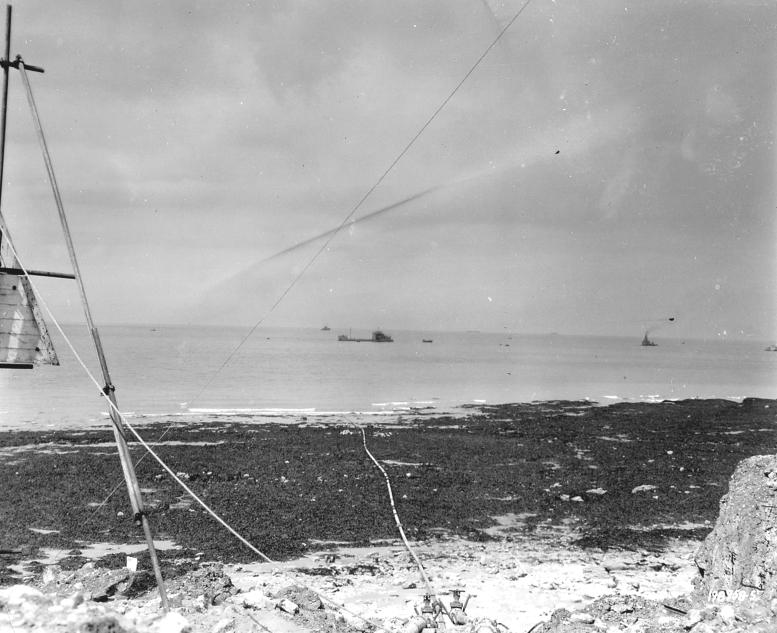

tuyau déroulé sous la mer (Pluto = Pipe Line Under
The Ocean) n'a pas répondu aux espoirs. Il avait beaucoup
trop de fuites.
(Voir notamment "Quand l'Or Noir coulait
à flots" de Philippe Bauduin et "10 millions
de tonnes pour une victoire" de Jean-Pierre Benamou), d'où
sont extraites certaines photos,
(détails)

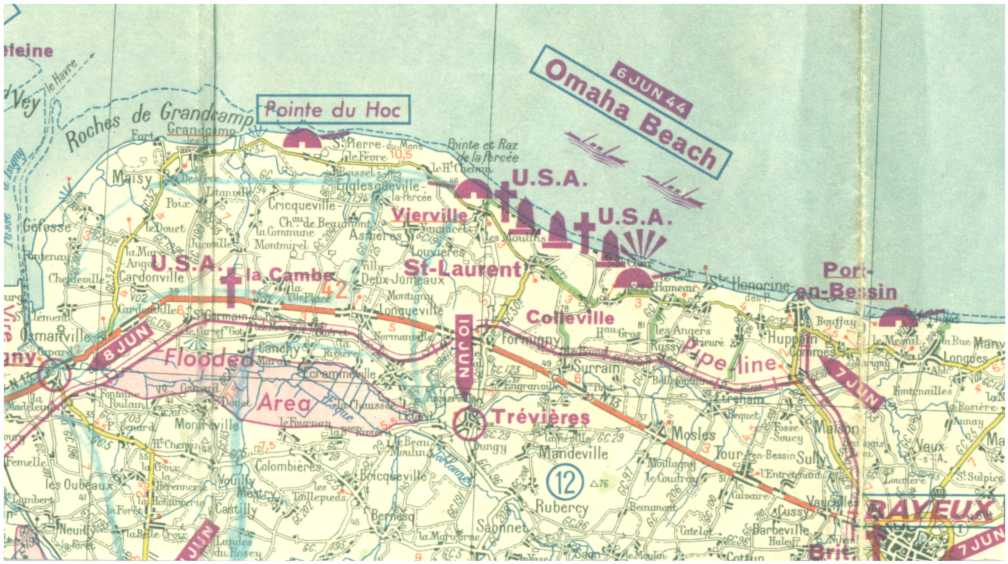

La carte Michelin de 1947 qui montrait les grands pipelines
militaires de 1944-45.
|
